Zaawansowanie czasowe

Zaawansowanie czasowe (stan na: 31.03.2025r).: – 93,55 %

Postęp finansowy

Zaawansowanie finansowe (na dzień 31.03.2025r.): – 91,34 %
91,34% Zaakceptowanej Kwoty Kontraktowej

Postęp rzeczowy

ZAL 1

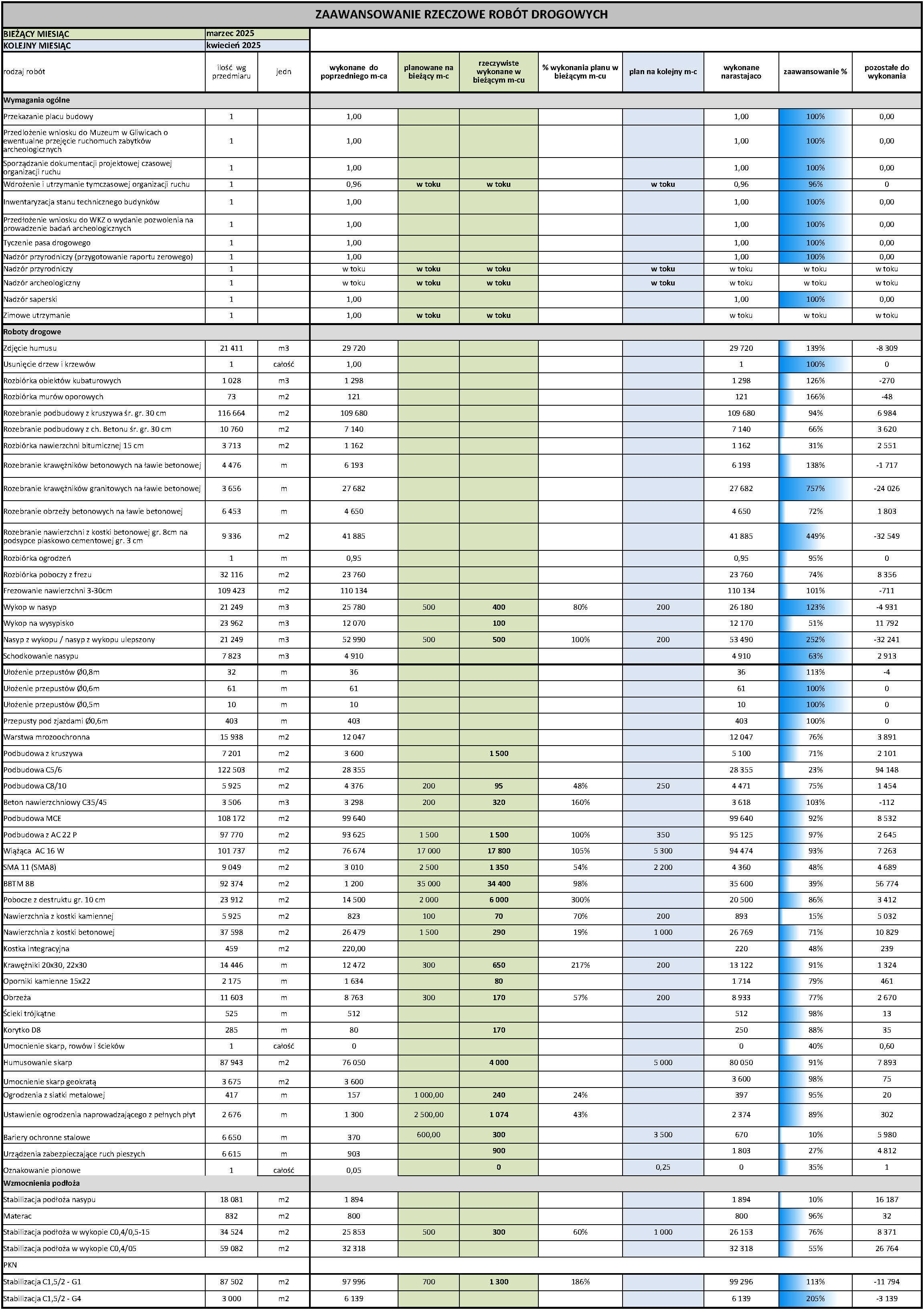

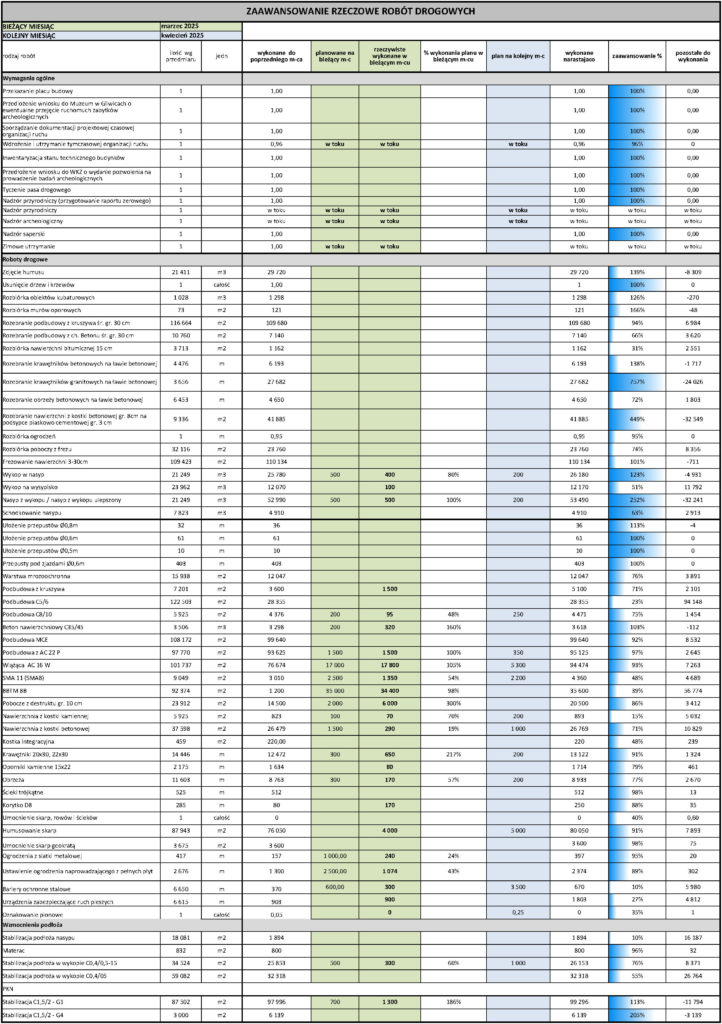

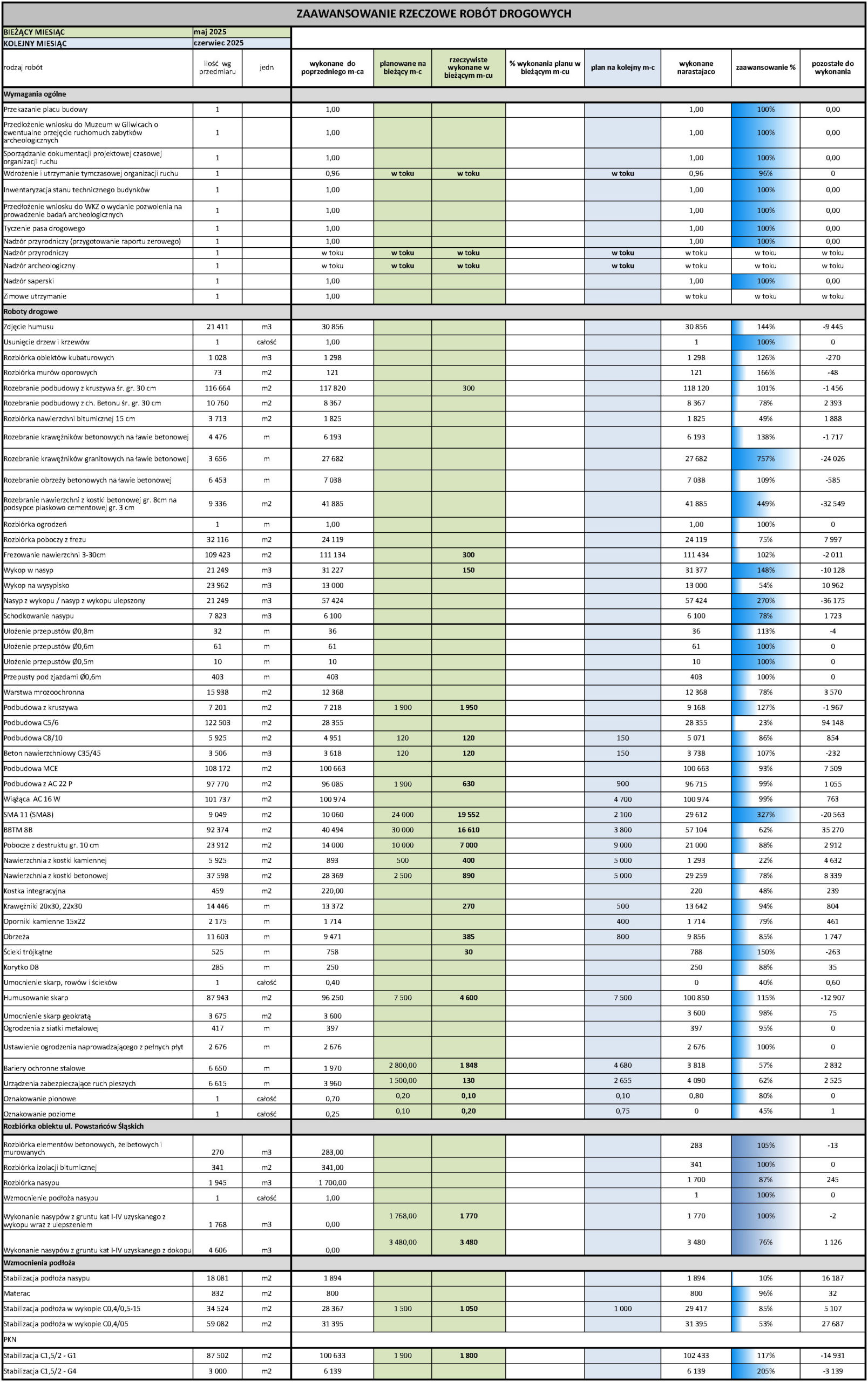

ZAŁ. 1 ZAAWANSOWANIE RZECZOWE DROGI

ZAL 2

ZAŁ.2 ZAAWANSOWANIE RZECZOWE MOSTY
ZAL 3sm

ZAŁ. 3 ZAAWANSOWANIE RZECZOWE BRANŻE
ZAL 3A

ZAŁ.3A UPROSZCZONY POSTĘP PRAC

Uproszczony postęp prac na odcinku

0km 0.5km 1km 1.5km 2km 2.5km 3km 3.5km 4km 4.5km 5km 5.5km 6km 6.5km 7km 7.5km 8km 8.5km 9km 9.5km 10km 10.5km 11km 11.5km 12km 12.5km 13km 13.5km 14km 14.5km 15km 15.5km 16km 16.5km 17km 17.5km 18km 18.5km 19km 19.5km 20km 20.5km 21km 21.5km 22km 22.5km 23km 23.5km 24km 24.5km 25km 25.5km 26km 26.5km 27km 27.5km 28km 28.5km 29km 29.5km 30km 30.5km 31km 31.5km 32km 32.5km 33km 33.5km 34km 34.5km 35km 35.5km 36km 36.5km 37km 37.5km 38km 38.5km 39km 39.5km 40km 40.5km 41km 41.5km 42km 42.5km 43km 43.5km 44km 44.5km 45km 45.5km 46km 46.5km 47km 47.5km 48km 48.5km 49km 49.5km 50km 50.5km 51km 51.5km 52km 52.5km 53km 53.5km 54km 54.5km 55km 55.5km 56km
pp1 pz

Legenda

  • ROBOTY BRANŻOWE – w trakcie
  • prace nie są prowadzone

Postępy obiektów

  • Przykładowy obiekt
  • ZBIORNIKI WÓD DESZCZOWYCH

Postępy MOP
