Opis kontraktu
Cel inwestycji

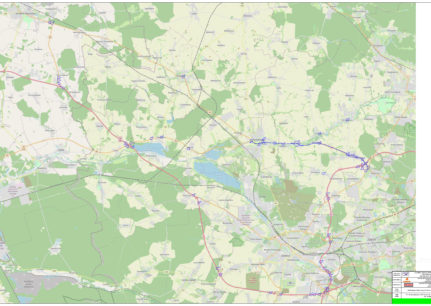

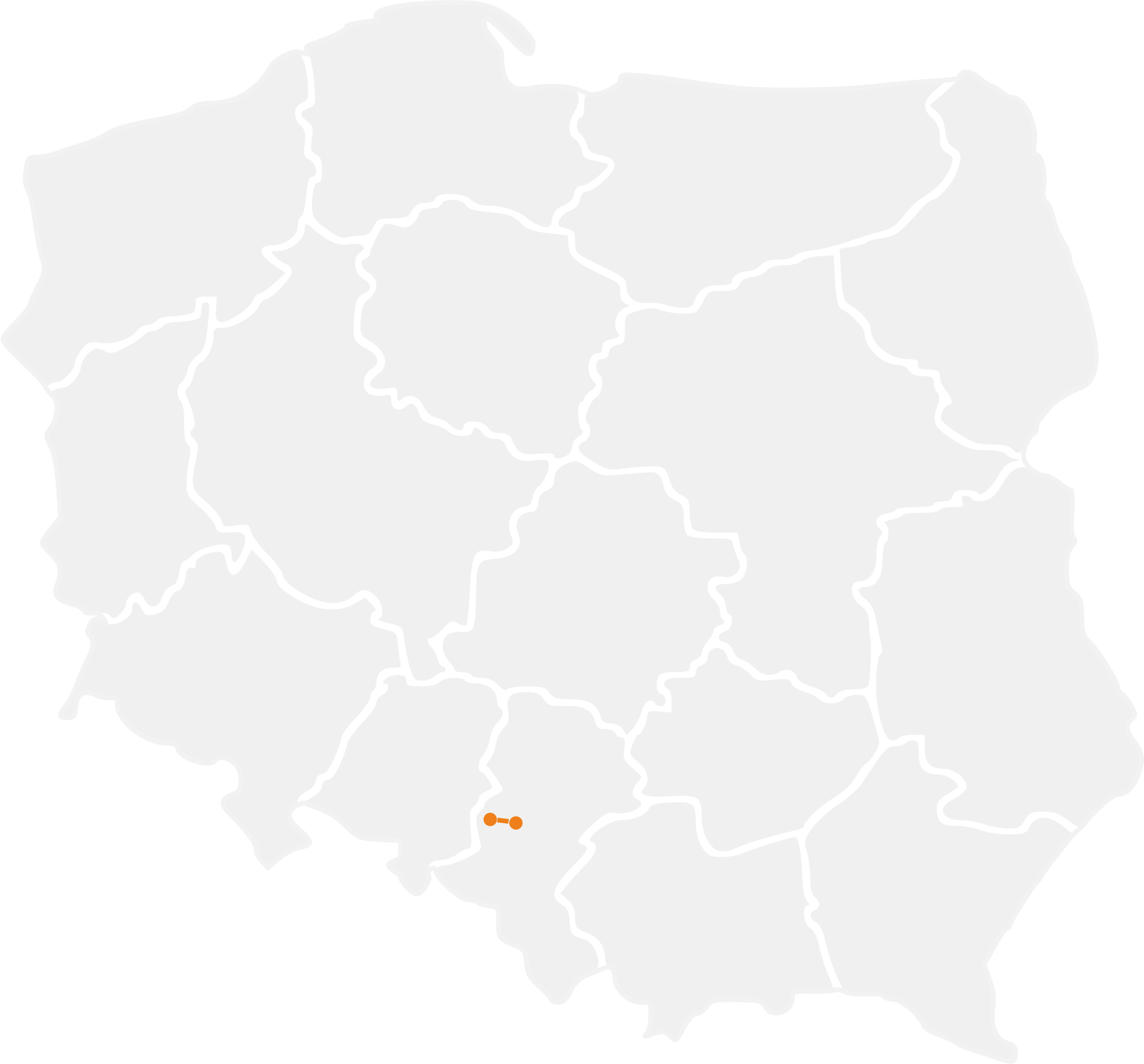

Inwestycja zlokalizowana jest w województwie śląskim, na terenie powiatu gliwickiego w granicach gminy Pyskowice, na terenie powiatu tarnogórskiego w granicach gminy Zbrosławice oraz na terenie miasta na prawach powiatu Zabrze.
Rozbudowa drogi krajowej nr 94 na odcinku Pyskowice – granica m. Zabrze ma na celu:
- poprawę bezpieczeństwa drogowego, poprawę warunków komunikacyjnych. Efekty te zostaną osiągnięte w szczególności poprzez budowę dodatkowych pasów dla bezkolizyjnych skrętów, przebudowę wyjazdów z dróg bocznych, przebudowę skrzyżowania drogi DK94 z ul. Gliwicką na skrzyżowanie typu rondo (km 250+246,71) oraz budowę ciągów pieszo – rowerowych, które znacznie usprawnią ruch pieszo – rowerowy na przebudowywanym odcinku.
- poprawę parametrów technicznych drogi między innymi poprzez dostosowanie konstrukcji drogi do nośności 115kN/oś, co oznacza poprawę komfortu jazdy oraz wydłużenie żywotności nawierzchni.
- minimalizację oddziaływania akustycznego na tereny sąsiadujące z pasem drogowym DK94 na przedmiotowym odcinku. Efekt ten zostanie osiągnięty w szczególności poprzez zastosowanie cichej nawierzchni oraz równość nowo wykonanej nawierzchni, co również wpłynie pozytywnie na komfort jazdy oraz zmniejszenie drgań.
Lokalizacja inwestycji:
Inwestycja zlokalizowana jest w województwie śląskim, na terenie powiatu gliwickiego w granicach gminy Pyskowice, na terenie powiatu tarnogórskiego w granicach gminy Zbrosławice oraz na terenie miasta na prawach powiatu Zabrze. Zawarte na rysunkach współrzędne geodezyjne określono w układzie geodezyjnym 2000.
Podstawowe informacje o inwestycji
-
WykonawcaStrabag Infrastruktura Południe Sp. z o.o.
-
Data podpisania umowy z wykonawcą31.03.2023 r.
-
Wartość umowy:132 660 865,55 zł
-
Nr umowyO/KA.D-3.2411.26.2022 r.
-
Czas realizacji16 miesięcy
-
Termin umowny zakończenia inwestycji (pierwotny)31.10.2024 r.
-
Aneksami nr 1 i 3 termin zakończenia Kontraktu został określony na dzień 8 kwietnia 2025 r. Podstawą zmiany terminu zakończenia inwestycji było uznanie roszczeń Wykonawcy z tytułu wystąpienia wyjątkowo niesprzyjających warunków klimatycznych w: sierpniu, październiku, listopadzie i grudniu 2023 r.
-
Aneksem nr 4 termin zakończenia Kontraktu został określony na dzień 8 maja 2025 r. Podstawą zmiany terminu zakończenia inwestycji było uznanie roszczeń Wykonawcy z tytułu wystąpienia wyjątkowo niesprzyjających warunków klimatycznych w lipcu i wrześniu 2024 r.
-
Przewidywany przez Wykonawcę termin zakończenia robótIII kwartał 2025 r.
